建一座 AI 算力中心:钱花在哪,卡在哪,美股里谁在收钱

✍️ 作者:八发金豆

先放结论:

  1. 钱不缺,缺的是电和设备。五大云厂商 2026 年的资本开支约 7,750 亿到 8,000 亿美元,但 2026 年该投产的大型项目有 30% 到 50% 会延期;
  2. 一座算力中心,芯片以外的部分约占四到五成,每吉瓦约 200 亿美元。这块钱流向发电、电气设备、散热和施工;
  3. 最硬的瓶颈是电:并网要等 3 到 4 年,燃气轮机的交付名额已经卖到 2031 年;
  4. 谁手里有稀缺的产能,谁有定价权。燃气轮机、配电设备、会装这些东西的工人,是这轮里最紧的三样;
  5. “延期”对设备和施工公司不是坏事。需求没有消失,只是往后排,订单能见度反而更长;
  6. 最大的风险不在需求,在融资和估值。这轮建设大量靠借钱,而长期利率正在二十多年的高位;多数受益股的预期市盈率已在 30 倍上下;
  7. 数据中心房东是这条链上涨得最少的,过去一年几乎没涨。

这篇讲的是芯片以外的部分。电力那一块的细节,站内有《维斯特拉:美国缺电是真的,为什么发电股却跌了三成》和《维斯特拉与布鲁姆能源》。

先把几个词讲清楚

英文缩写

缩写 英文全称 中文意思 通俗解释
GPU Graphics Processing Unit 图形处理器 现在主要用来做 AI 计算的芯片
JLL Jones Lang LaSalle 仲量联行 全球大型商业地产服务公司,定期发布数据中心造价报告

中文术语

术语 意思
兆瓦、吉瓦 电功率单位。1 吉瓦等于 1,000 兆瓦。数据中心的规模用它能用多少电来衡量
资本开支 公司花在厂房、设备上的钱
超大规模云厂商 亚马逊、微软、谷歌、Meta、甲骨文这类自建巨型数据中心的公司
并网 把数据中心接到电网上。要电力公司批准并建好线路和变电站
表后供电 不走电网,在数据中心旁边自己发电自己用
变压器 把高压电变成设备能用的低压电
开关设备 控制和保护电路通断的设备,可以理解成工业级的电闸和配电柜
燃气轮机 烧天然气发电的大型发电机
液冷 用液体直接带走芯片的热。AI 机柜功率太高,风冷吹不动
机电安装 把电气、暖通、管道这些设备装进建筑里的工程
在手订单 已经签了合同、还没交付的订单金额
订单出货比 新接订单除以当期交付。大于 1 说明订单越积越多
名额预订 客户先付定金锁定未来某年的生产名额,还不是正式订单

一、这轮建设有多大

先看花钱的人。五大云厂商 2026 年的资本开支指引:第三方估算AL Capital 汇总

公司 2026 年资本开支
亚马逊(AMZN) 约 2,200 亿美元
微软(MSFT) 约 1,900 亿美元
谷歌(GOOGL) 1,800 亿到 1,900 亿美元
Meta(META) 1,250 亿到 1,450 亿美元
甲骨文(ORCL) 约 557 亿美元
合计 约 7,750 亿到 8,000 亿美元

其中约 75% 用在 AI 上。

再看要建多少。一份跟踪了 777 个大型项目的行业报告显示:第三方估算Network World,2026-07-27

  • 2024 年以来宣布的容量合计约 190 吉瓦;
  • 计划 2026 年投产的约 16 吉瓦;
  • 到 2026 年夏天,其中真正在施工的只有约 5 吉瓦。

宣布的和在建的,差了一个数量级。 这是理解这个行业的第一件事:新闻里的数字是“打算建”,不是“在建”。

二、钱花在哪

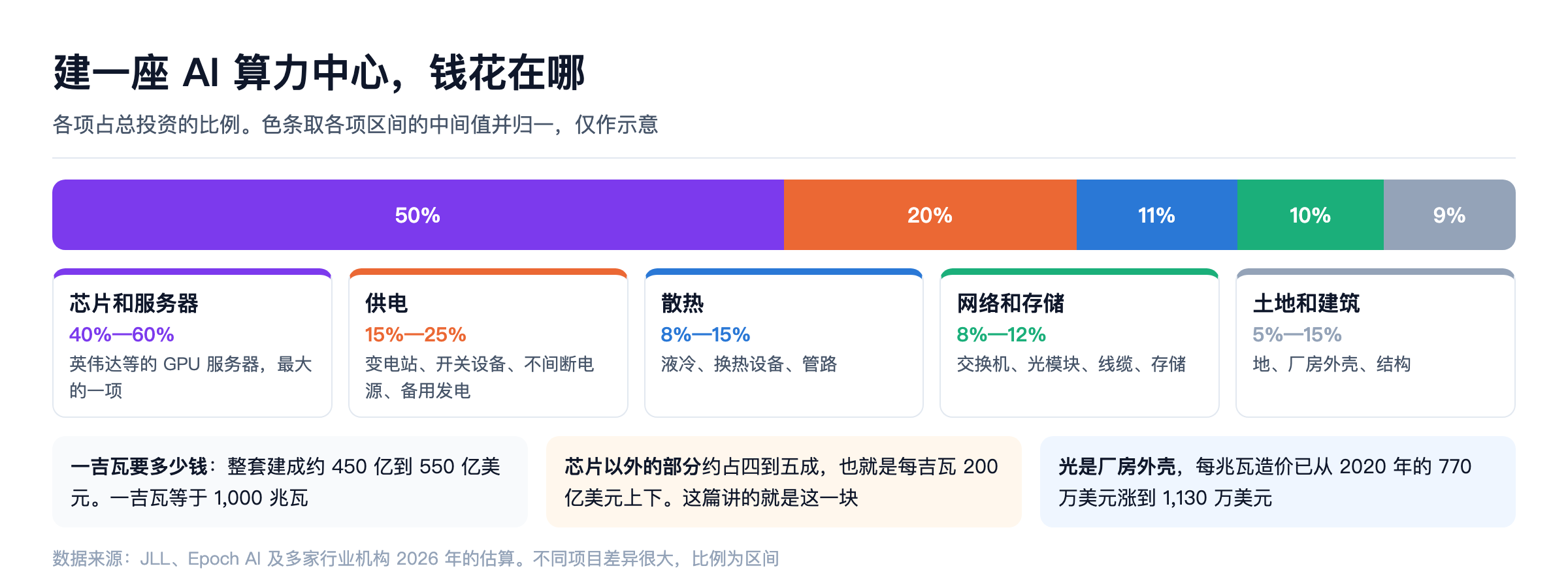

建一座 AI 算力中心,钱花在哪

一座 AI 算力中心整套建成,每吉瓦约 450 亿到 550 亿美元。也有机构算得低一些,约 380 亿美元。第三方估算Archdesk 汇总

项目 占总投资 包含什么
芯片和服务器 40% 到 60% GPU 服务器,最大的一项
供电 15% 到 25% 变电站、开关设备、不间断电源、备用发电
散热 8% 到 15% 液冷设备、换热设备、管路
网络和存储 8% 到 12% 交换机、光模块、线缆、存储
土地和建筑 5% 到 15% 地、厂房外壳、结构

两个细节:

  • 厂房外壳在涨价。每兆瓦的造价从 2020 年的 770 万美元涨到 2026 年的 1,130 万美元;
  • 液冷比风冷贵一倍多。传统风冷散热每兆瓦约 180 万美元,液冷约 450 万美元。第三方估算Axis Intelligence 汇总

算一笔账:芯片以外的部分按 45% 算,每吉瓦约 200 亿到 250 亿美元。如果美国一年真能建成 10 吉瓦,芯片以外的市场就是 2,000 亿美元以上。本文推算基于上述比例 这就是下面这些公司在抢的蛋糕。

三、卡在哪:五个瓶颈

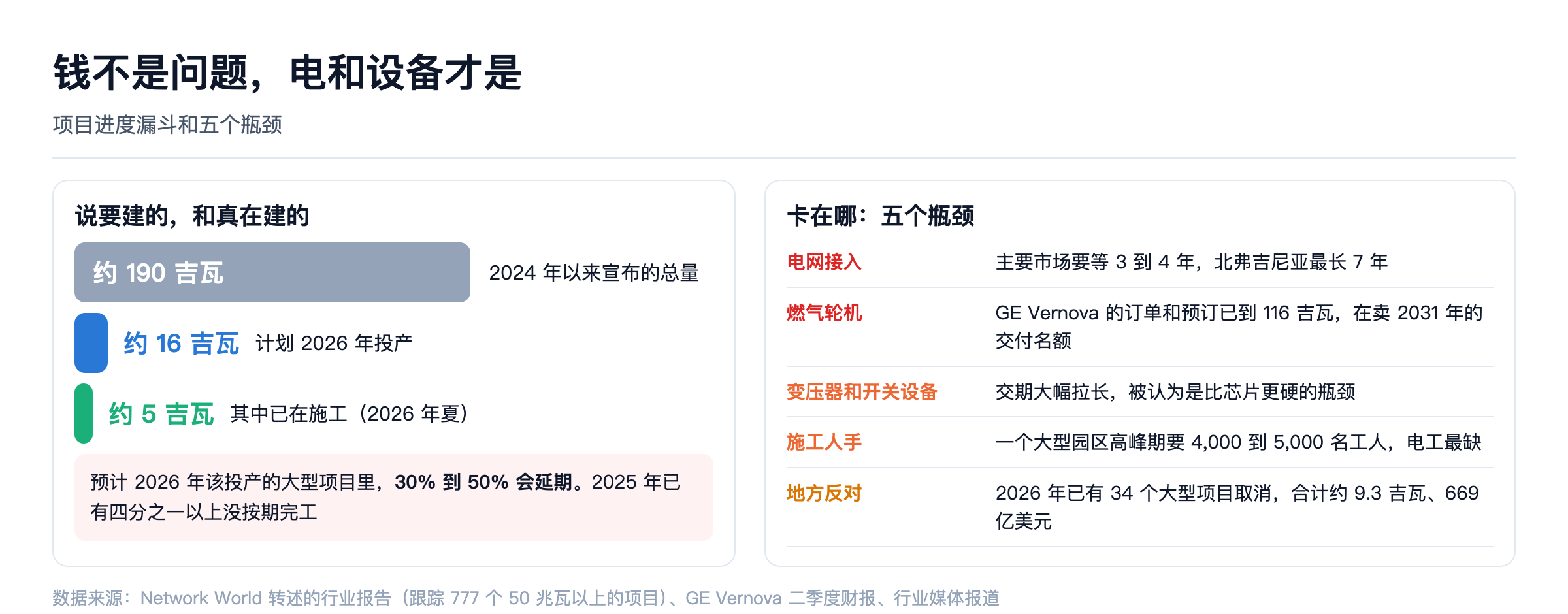

项目进度漏斗和五个瓶颈

预计 2026 年该投产的大型项目,30% 到 50% 会延期。2025 年已经有四分之一以上没按期完工,另有一成悄悄推迟了投产日期。第三方估算Network World,2026-07-27

1. 电网接入(最硬)

在美国主要市场,一个新数据中心从申请到接上电网要 3 到 4 年,北弗吉尼亚最长要 7 年。媒体报道Power Engineering

所以越来越多的大项目选择自己发电。带现场发电的项目不到项目总数的 10%,但占了宣布容量的约一半。也就是说,越大的项目越不指望电网。

2. 燃气轮机

自己发电最现实的办法是烧天然气。结果是燃气轮机被订光了。

GE Vernova(GEV) 二季度披露:订单加名额预订从 100 吉瓦涨到 116 吉瓦,预计年底至少 125 吉瓦。它现在卖的是 2031 年的交付名额。公司自报二季度财报媒体报道Turbomachinery

3. 变压器和开关设备

行业里的共识是:现在最紧的不是芯片,是电气设备,尤其是变压器、开关设备和电池。交期被大幅拉长。

4. 工人

一个大型园区施工高峰期要 4,000 到 5,000 名工人。最缺的是电工、机电工程师和有数据中心经验的项目经理。人工已经成了成本上涨的最大推手。

5. 地方反对

这是 2026 年新冒出来的大变量:

  • 2026 年已有 34 个大型项目取消,合计约 9.3 吉瓦、669 亿美元;第三方估算Programs.com 追踪
  • 2026 年上半年,约 120 个项目被地方反对阻止或拖延;媒体报道Trending Topics
  • 至少 10 个州有人提议暂停批准新的数据中心,数百个县和镇已经有禁令或暂停令。

居民反对的理由主要是电价上涨、用水和噪音。

小结:五个瓶颈里,钱和芯片都不在其中。

四、产业链:五层,各有哪些美股

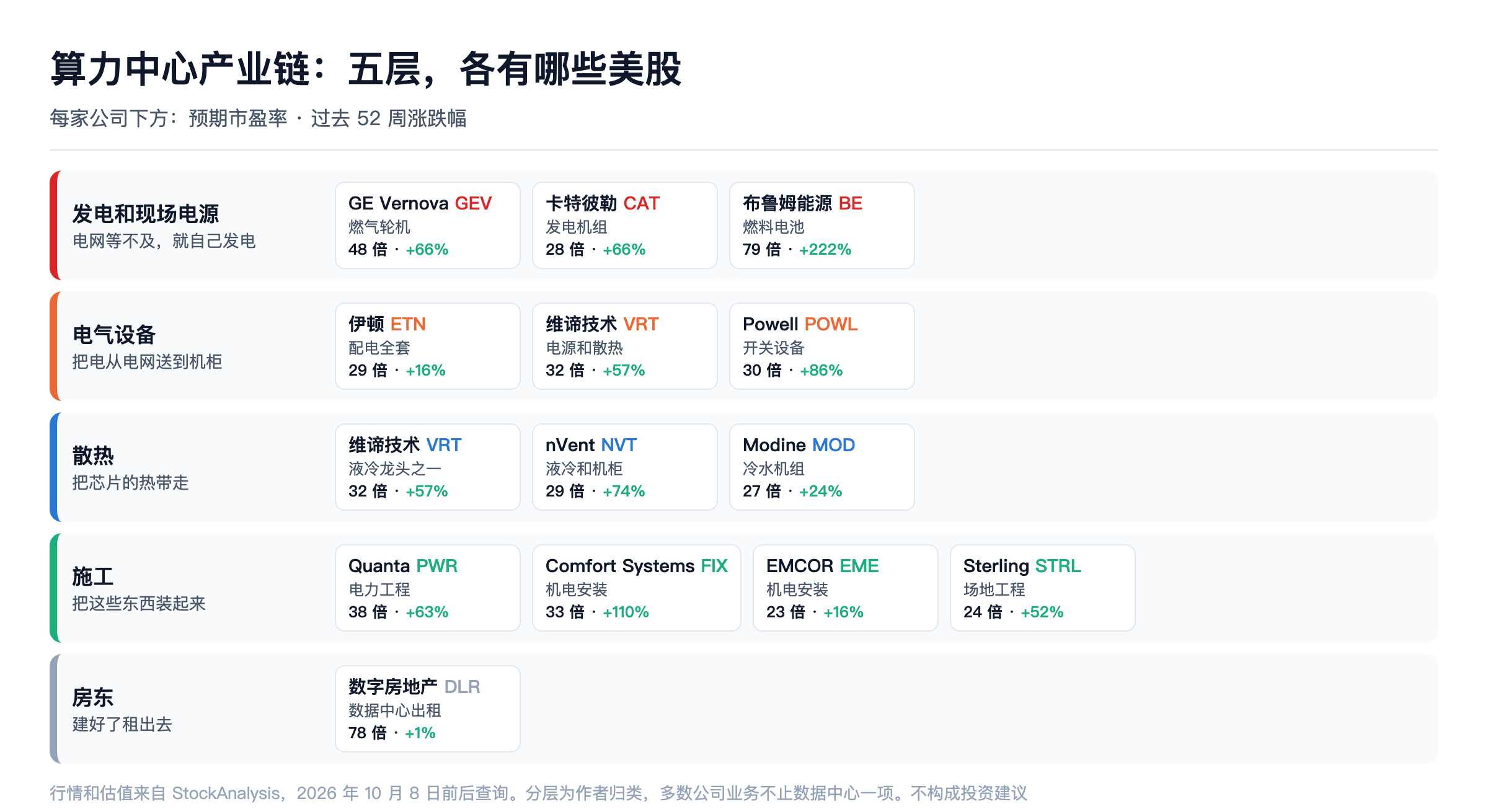

算力中心产业链

下面的行情和估值是 2026 年 10 月 8 日前后查到的数据。第三方估算StockAnalysis

第一层:发电和现场电源

公司 做什么 最新情况 预期市盈率 52 周涨跌
GE Vernova(GEV) 燃气轮机 订单加预订 116 吉瓦,在卖 2031 年名额 约 48 倍 +66%
卡特彼勒(CAT) 燃气和柴油发电机组 数据中心备用和现场发电需求强 约 28 倍 +66%
布鲁姆能源(BE) 燃料电池现场发电 交付快,不用等轮机 约 79 倍 +222%

这一层的逻辑:电网等不及,谁能最快把电送到,谁就值钱。GE Vernova 的产能最稀缺,布鲁姆的弹性最大,估值也最高。

第二层:电气设备

公司 做什么 最新情况 预期市盈率 52 周涨跌
伊顿(ETN) 从变电站到机柜的配电全套 二季度数据中心收入增长 65%;电气业务在手订单增长 43% 约 29 倍 +16%
维谛技术(VRT) 不间断电源、配电、散热 二季度收入 32.74 亿美元,增长 24%;全年指引上调到约 140 亿美元 约 32 倍 +57%
Powell(POWL) 开关设备 小市值,纯度高 约 30 倍 +86%

媒体报道Electrical Trends,2026-08-26公司自报维谛二季度财报

伊顿还给过一个数字:它跟踪的美国数据中心在手项目有 307 吉瓦,按 2025 年的建设速度要建 15 年。这是伊顿自己的统计口径。

这一层的逻辑:不管谁家的芯片、谁来发电,电都要经过这些设备才能到机柜。伊顿过去一年只涨了 16%,是这一层里涨得最少的。

第三层:散热

公司 做什么 预期市盈率 52 周涨跌
维谛技术(VRT) 液冷和机房空调 约 32 倍 +57%
nVent(NVT) 液冷和机柜配件 约 29 倍 +74%
Modine(MOD) 冷水机组 约 27 倍 +24%

这一层的逻辑:AI 机柜的功率从十几千瓦涨到一百多千瓦,风冷彻底不够用,液冷从“可选”变成“必须”。这是一个从小基数快速长大的市场,但门槛不如电气设备高,新进入者多。

第四层:施工

公司 做什么 最新情况 预期市盈率 52 周涨跌
Quanta(PWR) 输电线路和变电站工程 二季度收入 95.6 亿美元,增长 41%;在手订单 485 亿美元 约 38 倍 +63%
Comfort Systems(FIX) 机电安装 二季度收入 32.7 亿美元,增长 50%;在手订单 141 亿美元,增长 73% 约 33 倍 +110%
EMCOR(EME) 机电安装 二季度收入 51.5 亿美元,增长 20%;在手订单 171 亿美元,增长 44% 约 23 倍 +16%
Sterling(STRL) 场地平整和基础工程 已签在手订单 43 亿美元,增长 116% 约 24 倍 +52%

媒体报道Yahoo Finance媒体报道Yahoo Finance

这一层的逻辑:设备可以扩产,熟练工人扩不了。有成建制电工和安装队伍的公司,手里握着最难复制的资源。EMCOR 的估值在这条链上最低。

第五层:房东

公司 做什么 预期市盈率 52 周涨跌
数字房地产(DLR) 建好数据中心租出去 约 78 倍 +1%

这一层几乎没涨。原因有三个:最大的客户都在自己建;房东要自己掏钱建、自己承担利率;AI 机房的技术变化快,建好的机房可能过几年就不够用。

五层放在一起看

层 稀缺程度 定价权 我的看法
发电和现场电源 最高 强 景气最确定,也最贵
电气设备 高 强 确定性高,估值相对合理
散热 中 中 增速快,竞争也在变多
施工 高,缺的是人 中到强 订单最实,估值分化大
房东 低 弱 被利率和技术迭代压着

这张表是我的判断。

五、信息挖掘:自己怎么跟踪

这个行业的好处是信息公开得多,而且有清楚的先后顺序。按“越靠前越领先”排:

顺序 看什么 去哪看 说明
1 云厂商的资本开支指引 亚马逊、微软、谷歌、Meta、甲骨文每季度财报 需求的总闸门。看的是下一年的说法有没有松动
2 燃气轮机的名额预订 GE Vernova 每季度财报 最早反映“几年后还要建多少”
3 设备商的新接订单和订单出货比 维谛、伊顿每季度财报 比收入领先两到四个季度
4 施工公司的在手订单 Quanta、EMCOR、Comfort Systems 每季度财报 反映已经开工或即将开工的量
5 电网的并网排队 各地区电网运营机构的公开数据 看哪些地区还接得进去
6 项目取消和地方禁令 Heatmap、Data Center Watch 等追踪网站 2026 年新出现的变量
7 设备商的收入和利润率 各公司财报 最滞后,是结果

三个最值得盯的数:

  1. 五大云厂商对 2027 年资本开支的说法。10 月下旬到 11 月初的财报季会给出初步口径。这是整条链的源头;
  2. GE Vernova 的名额预订转成正式订单的比例。名额预订只是定金,不是合同。二季度它把 10 吉瓦的预订转成了订单,这个转化如果放慢,是最早的降温信号;
  3. 维谛的订单出货比。2025 年四季度是 2.9,意味着接的单是交的货的近三倍。这个数回落到 1 附近是正常的,跌破 1 才是问题。第三方估算Investing.com

一个读数据的提醒:在手订单和名额预订里有水分。客户怕排不上队,会在好几家同时下单占位。行业一旦降温,这些订单会被取消。看订单的时候,同时要看客户有没有真的付定金。

六、风险

  1. 云厂商削减开支。整条链的需求来自五家公司。它们的资本开支已经接近云业务的全部收入,任何一家说“明年少花点”,这些股票都会先跌;
  2. 融资。AI 数据中心相关的未偿债务估计已超过 5,000 亿美元,大量项目靠私募信贷融资。美国 10 年期国债利率 10 月初到了 5.3% 上下,是 2002 年以来最高。利率越高,靠借钱建机房的账越难算,受冲击最大的是房东和小型开发商;
  3. 延期让收入往后挪。对设备和施工公司,延期不等于取消,但会让某几个季度的数字不好看;
  4. 订单里的重复下单,上面讲过;
  5. 估值。这条链上多数公司的预期市盈率在 30 倍上下,布鲁姆近 80 倍。这是给“景气持续好几年”定的价;
  6. 技术路线变化。机柜功率还在涨,供电在往 800 伏直流走,散热在换代。今天的龙头产品,三年后可能要重新竞争;
  7. 地方政治。电价上涨已经成了选举议题,更多的州可能出台限制。

我的判断

  • 这是一条“卖铲子”的链,逻辑比押哪家模型、哪家芯片赢更简单:不管谁赢,机房都得建;
  • 最稀缺的环节最安全。燃气轮机和配电设备的产能要好几年才能扩出来,熟练工人更扩不出来;
  • 延期是这条链的朋友。项目建不完,需求就摊到更多年份里,景气的时间被拉长;
  • 真正要怕的是源头:云厂商的资本开支和融资环境。这两样一变,后面全变;
  • 如果只看估值和涨幅,伊顿和 EMCOR 是这条链上相对便宜、涨得少的两家;布鲁姆和 Comfort Systems 已经把很多好消息算进去了。这只是数字上的观察,不是买卖建议;
  • 我会怎么做:不追涨幅最大的。等 10 月下旬云厂商的财报,听它们怎么说 2027 年,再决定。

该写进档案的证伪信号

  1. 五大云厂商里有两家以上下调 2027 年资本开支的说法;
  2. GE Vernova 的名额预订出现净减少,或转订单的速度明显放慢;
  3. 维谛的订单出货比连续两个季度低于 1;
  4. 施工公司的在手订单环比下降;
  5. 大型项目的取消从“地方反对”扩展到“业主主动取消”;
  6. 私募信贷市场出现数据中心项目违约;
  7. 美国 10 年期国债利率继续上行,同时云厂商的发债成本明显上升。

金豆划重点

  • 五大云厂商 2026 年资本开支约 8,000 亿美元,但该投产的大型项目 30% 到 50% 会延期;
  • 宣布了约 190 吉瓦,2026 年计划投产约 16 吉瓦,真正在建的约 5 吉瓦;
  • 每吉瓦约 450 亿到 550 亿美元,芯片以外的部分约占四到五成;
  • 五个瓶颈:并网要 3 到 4 年、燃气轮机卖到 2031 年、变压器和开关设备缺货、工人不够、地方反对;
  • 五层产业链:发电、电气设备、散热、施工、房东。越稀缺的环节定价权越强,房东最弱;
  • 自己跟踪就盯三个数:云厂商明年的资本开支、GE Vernova 的名额预订、维谛的订单出货比;
  • 最大的风险是融资和估值,不是需求。

资料来源:各公司 2026 年二季度财报和电话会(GE Vernova、维谛、伊顿、Quanta、EMCOR、Comfort Systems、Sterling);JLL、Epoch AI 及多家行业机构的造价估算;Network World 转述的行业项目追踪报告;Power Engineering、Heatmap、Trending Topics、Programs.com 关于延期和取消的报道与追踪;StockAnalysis 的行情和估值数据。造价比例、延期比例和取消金额均为第三方估算。

本文仅为研究和信息分享,不构成任何投资建议。
