先把这只股票最奇怪的地方摆出来。
2026 年二季度:收入 402 亿美元(同比 +36%、环比 +12%),毛利率 67.7%,利润增长 77%,7 纳米及以下的先进制程占晶圆收入的 77%。管理层把全年收入增速上调到"略高于 40%"。
而它的前瞻市盈率是 19.4 倍。
最近十二个月:收入 1396 亿美元(+30.6%)、净利润 697 亿(+53.4%)、净利率约 50%。市值 1.98 万亿,股价 417.52 美元。
一家净利率 50%、收入增长 30%、在自己行业里近乎垄断的公司,估值比标普 500 的平均水平高不了多少。
这个折价有名有姓,它叫地缘政治。这篇的大部分篇幅,就是在拆这个折价该值多少。
一、护城河:三层,而且是叠起来的
很多人把台积电的护城河理解成"制程领先",这个理解太浅了。领先是结果,不是原因。
第一层:资本门槛。建一座先进晶圆厂要两百亿美元以上,而台积电 2026 年一年的资本开支是 600—640 亿美元。这个数字本身就是一道墙——全世界有能力持续掏出这种钱的公司,一只手数得过来。
第二层:良率的经验积累,而这层是买不到的。
先进制程有成千上万道工序,每一道都有可能出问题。良率不是靠设计出来的,是靠跑出来的——跑几百万片晶圆、积累几年的失效数据,才知道每一步该怎么调。
这就是为什么英特尔和三星买得到同样的阿斯麦光刻机,却做不出同样的良率。设备可以买,经验不行。
第三层,也是最近两年才凸显出来的:先进封装。
这是我认为当下最被低估的一层。
AI 芯片要把计算芯片和高带宽内存堆在一起,靠的是 CoWoS 这类先进封装工艺。而现在:CoWoS 的 2026 年产能已经售罄,约 100 万片晶圆的需求里英伟达锁了大约 60%,交期 52 到 78 周。
台积电管理层自己的说法是:封装这个瓶颈是结构性的,不是暂时的——芯片越先进,它越难解决,而不是越容易。
把三层叠起来看:资本挡住了大部分人,良率挡住了剩下的人,而封装是最后那道正在变宽的护城河。
二、竞争对手:名义上有三家,实际上是一家半
三星:有先进制程,但良率长期落后,大客户流失严重。它更像是"存在但不构成威胁"。
英特尔:下一节单独讲,因为这是你问的重点。
中芯国际等中国厂商:在成熟制程上有真实竞争力,但受设备管制限制,先进节点的路径被卡死。
真正的答案是:在 7 纳米以下的先进制程上,台积电没有实质性的第二选择。这就是为什么它的 2 纳米产能已经排到 2028 年,而先进节点的需求大约是可用供给的三倍。

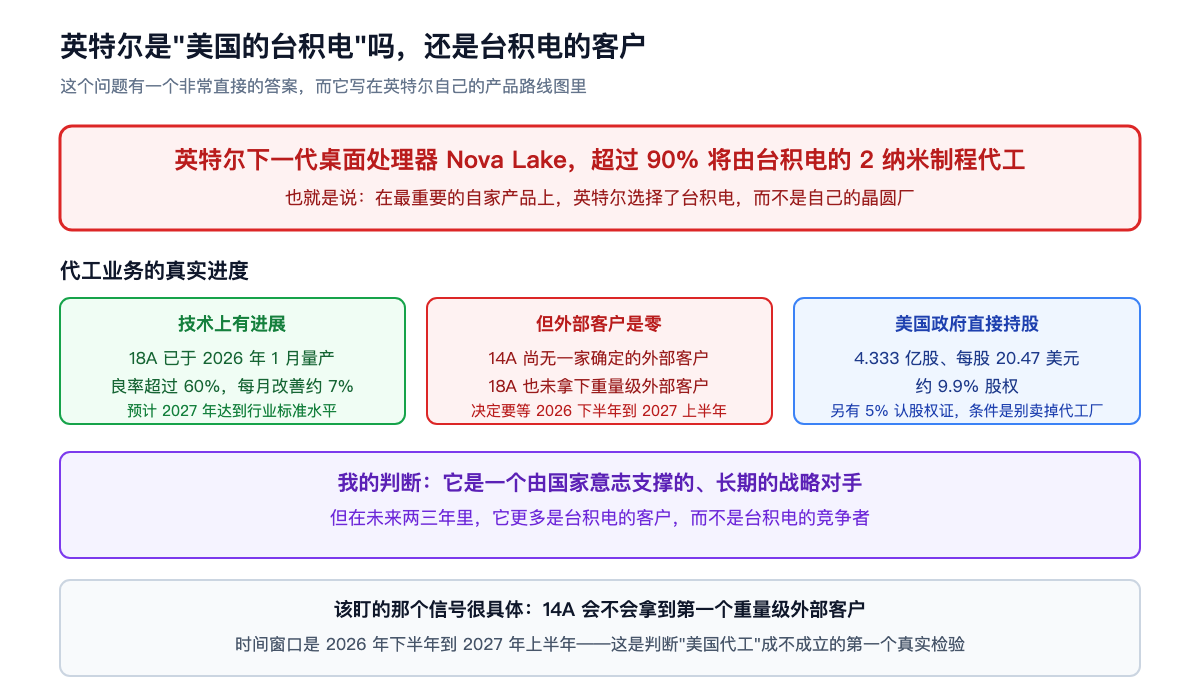

三、英特尔是不是"美国的台积电"
这个问题有一个非常直接的答案,而且它写在英特尔自己的产品路线图里。

英特尔下一代桌面处理器 Nova Lake,超过 90% 将由台积电的 2 纳米制程代工。
读一遍这句话:在最重要的自家产品上,英特尔选择了台积电,而不是自己的晶圆厂。
这就是最直接的答案——在当下这个时点,英特尔更多是台积电的客户,而不是竞争者。
但要公平地看它的进展,因为技术上确实在动:
- 18A 已于 2026 年 1 月进入量产,良率超过 60%,每月改善约 7%,预计 2027 年达到行业标准水平;
- 但14A 至今没有一家确定的外部客户,18A 也没有拿下重量级外部客户;客户的决定要等到 2026 年下半年到 2027 年上半年;特斯拉等在做 14A 的设计套件适配,但还没变成订单;
- 美国政府直接持股 9.9%(4.333 亿股、每股 20.47 美元,用 57 亿 CHIPS 法案拨款加 32 亿"安全飞地"计划资金置换),另有 5% 的认股权证,行权条件是英特尔不能失去代工业务 51% 的所有权——这笔交易我单独拆过一篇。
我的判断分两层:
长期看,它是一个由国家意志支撑的、真实的战略对手。美国政府亲自下场持股,意味着这件事不会因为一两个季度亏损就停——它有一个非市场化的资金来源。
但未来两三年里,它更多是客户。代工生意的本质是信任:客户要把几亿美元的流片和整代产品的命运交给你。在拿到第一个重量级外部客户之前,英特尔代工只是一个技术项目,不是一门生意。
所以该盯的信号非常具体:14A 会不会在 2026 年下半年到 2027 年上半年拿到第一个重量级外部客户。这是"美国代工"成不成立的第一个真实检验。
四、"已经迁往美国了吗":答案比多数人以为的复杂

先说结论:正在迁,规模比多数人以为的大,但时间比多数人以为的长。

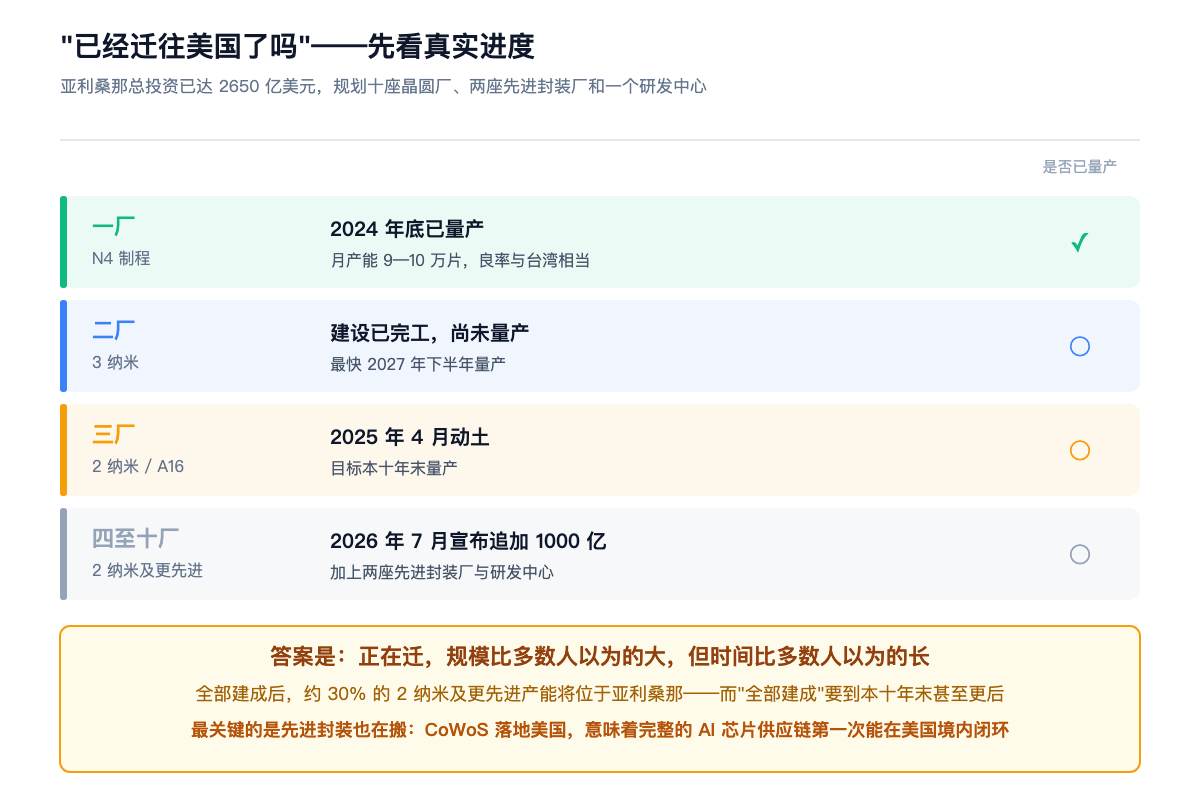

亚利桑那的真实进度:
- 一厂:N4 制程,2024 年底已量产,月产能 9—10 万片,良率与台湾工厂相当;
- 二厂:3 纳米,建设已完工但尚未量产,最快 2027 年下半年;
- 三厂:2 纳米与 A16,2025 年 4 月动土,目标本十年末量产;
- 2026 年 7 月,台积电宣布追加 1000 亿美元,再建四座 2 纳米及更先进的厂。
加起来,亚利桑那的总投资已达 2650 亿美元,规划十座晶圆厂、两座先进封装厂和一个研发中心。
两个数字必须记住:
第一,全部建成后,约 30% 的 2 纳米及更先进产能将位于亚利桑那。这个比例远高于多数人的印象。
第二,"全部建成"要到本十年末甚至更后。所以在未来三到五年里,最先进的产能主体仍然在台湾。
而我认为最关键、也最少被讨论的一点是:先进封装也在搬。
亚利桑那的封装厂会做 CoWoS 和 3D-IC。这意味着完整的 AI 芯片供应链——晶圆制造加先进封装——第一次能在美国境内闭环。
这件事的战略含义远大于它的产能含义:它把"美国需要台湾"这个依赖,变成了"美国需要台积电"。而这两件事对台积电股东来说,风险完全不同。
五、台海冲突:怎么推演才是有用的
这是绕不开的问题,但大多数讨论的方式是没用的——因为它们只在预测概率,而概率是猜的。
更有用的方式是推演后果的量级和结构。
先看量级:彭博经济研究估算,一场全面的台海冲突,第一年的全球成本约 10 万亿美元。不同的中断情景下,全球 GDP 的冲击从最轻的 0.5%—1.5% 到持续中断情况下的 5%—10%。而中国自身的 GDP 在冲突当年会收缩 16.7%。
这组数字本身就是"硅盾"逻辑的来源:台湾在先进制程上的地位,让战争对所有人都太贵了。
但必须承认,这个逻辑正在被两个方向同时侵蚀:
第一,产能外迁本身就在削弱硅盾。美国越是把关键产能搬走,台湾的不可替代性就越低。这是一个残酷的悖论:分散风险的动作,本身就在削弱那个保护你的东西。
第二,有分析指出,极端情况下"硅盾"的兑现方式可能是自毁——即在失守前摧毁产能,让攻方也拿不到。这意味着硅盾保护的是"不被占领",而不是"不被破坏"。
对投资者来说,我认为唯一诚实的处理方式是这样的:
第一,承认这个风险无法被定量,只能被定性。任何声称算出了概率的模型都是在编。
第二,把它当成仓位问题,不是估值问题。你不该试图算出"冲突风险值多少折价",而该问"如果最坏情况发生,我能承受多少"。因为最坏情况下,损失接近全部,而不是打几折。
第三,认识到这个折价是真实的、也是持续的。台积电前瞻 19.4 倍而不是 30 倍,差的那部分就是这个。只要台湾问题存在,这个折价就不会完全消失——它可能收窄,但不会归零。
换个角度说:如果你想买台积电,你实际上是在做一个判断——这个折价给得过头了。这是一个可以持有的观点,但要清楚自己在持有什么。
六、AI agent 与 AI 电脑:对台积电意味着什么
这块我认为是市场讨论得最不充分的,而且它的受益路径和"卖 GPU 给数据中心"完全不同。
先看数据:AI 高阶个人电脑的渗透率预计在 2026 年同比增长 52%,达到全球出货量的约 59%;AI 电脑的装机量到 2027 年将超过 1 亿台。
微软 Copilot+ 认证要求设备端 NPU 至少 40 TOPS,而英特尔 Panther Lake、AMD Ryzen AI 400、高通 Snapdragon X2 Elite 都在 15 瓦功耗内做到了 50—85 TOPS。
为什么这对台积电特别有利?三个理由:
第一,不管谁赢,芯片大概率都在台积电做。苹果的 M 系列、高通的骁龙、AMD 的 Ryzen——设计公司在竞争,但它们竞争用的芯片来自同一家代工厂。这就是"卖水"位置最纯粹的体现。
第二,NPU 让芯片变大,也让制程更先进。要在 15 瓦里塞进 50—85 TOPS,只能靠更先进的节点。这直接把消费电子的需求推向 N3E 和 N2——而先进节点的单价远高于成熟节点。
第三,也是最重要的一点:这是一个和数据中心不同源的需求。
我在拆 AI 芯片护城河那篇里讲过,agent 时代的数据中心瓶颈是内存带宽。而 AI 电脑这条线,是把一部分推理从数据中心挪到设备端。
这两条线对台积电是相加的,不是替代的:数据中心的 AI 芯片要它做,设备端的 NPU 也要它做。
而对某些其他公司来说,这两条线是此消彼长的——如果推理跑在你手机上,就不跑在云端的 GPU 上了。
所以我的判断是:AI agent 电脑的普及,对台积电是一个纯粹的增量,而且是一个能平滑数据中心周期波动的增量。这是它相对于纯数据中心供应链公司的一个结构性优势,而且现在基本没被定价。
七、估值与 2027 年预期
当前:股价 417.52 美元,市值 1.98 万亿,滚动市盈率 28.4 倍,前瞻市盈率 19.4 倍。52 周区间 225.63—479.00 美元。19 位分析师给"强力买入",平均目标价 554.45 美元(约 33% 上行)。
公司自己给的长期指引很清晰,而且是可以拿来算账的:
| 指引项 | 数值 |
|---|---|
| 整体收入长期增速 | 2024—2029 年五年期,美元口径接近 25% 复合增长 |
| AI 加速器收入增速 | 同期五十几个百分点的复合增长(中到高五十区间) |
| AI 相关收入目标 | 2029 年约 900 亿美元 |
| 2026 年资本开支 | 600—640 亿美元 |
2027 年的三个具体看点:
第一,2 纳米放量。2 纳米在 2026 年下半年进入风险生产,2027 年进入大批量生产。新节点初期会稀释毛利率(三季度指引里 2 纳米的稀释就是 1.7 个百分点),但一旦爬坡完成,它是提价能力最强的产品。
第二,亚利桑那二厂的 3 纳米量产。最快 2027 年下半年——这是"美国造先进芯片"第一次真正落地,象征意义和实际产能同样重要。
第三,毛利率的走向。二季度 67.7% 是很高的水平,三季度指引 65%—67%。在 2 纳米爬坡和海外厂折旧同时压上来的 2027 年,毛利率能否守在 60% 以上,是最值得跟踪的单一指标。
给一个粗略的估值框架:
如果 25% 的收入复合增速兑现,2027 年收入大约在 2200 亿美元量级。按 50% 的净利率(保守一点算 45%)和当前 19.4 倍的前瞻倍数,对应的市值大约在 1.9—2.1 万亿——也就是说,现价基本反映了 2027 年的业绩,前提是估值倍数不变。
所以真正的上行空间来自哪里?来自倍数扩张。而倍数扩张的唯一来源,是地缘政治折价的收窄。
这句话可以反过来读:买台积电,你赚的是业绩增长的钱;而如果哪天台海风险显著下降,你还能额外赚一次估值修复的钱。这是一个"下有业绩、上有期权"的结构。
八、我的结论
一句话:这是我在整个 AI 产业链里见过的、护城河深度与估值倍数最不匹配的一家公司,而这个不匹配有一个明确的、不会消失的原因。
看多的核心是四条:
第一,它在先进制程上没有实质性的第二选择,而这个地位不是靠专利保护的,是靠资本、良率经验和封装能力三层叠起来的;
第二,它是完全中立的收费站——不管英伟达赢、谷歌赢还是别的谁赢,芯片都要过它这道工序;
第三,AI 电脑这条增量线基本没被定价,而它和数据中心的需求是相加的,还能平滑周期;
第四,估值确实便宜——19.4 倍前瞻对 30% 增速和 50% 净利率。
看空或者说必须承认的风险,也是四条:
第一,台海风险无法定量,而且最坏情况下损失接近全部,不是打折。
第二,产能外迁在削弱硅盾——这是一个悖论:降低单点风险的动作,同时也在降低保护你的那个东西。
第三,海外厂的成本更高,亚利桑那和日本的厂长期会拉低整体毛利率。
第四,英特尔虽然现在是客户,但它背后是国家意志。如果 14A 拿到大客户、如果地缘政治继续推动"去台湾化",这个对手会以非市场化的速度成长。
我个人的处理框架是这样的:
台积电不适合用"便宜就买"的逻辑来处理,因为它便宜的原因是一个你无法评估的风险。它适合的处理方式是仓位约束——先决定最坏情况下你能承受多少,再倒推仓位,而不是先看估值再决定买多少。
而在这个仓位之内,我认为它是这轮 AI 周期里质量最高的资产之一——因为它是那个不管谁赢都要过路的收费站,而且现在的价格里,已经包含了一份对最坏情况的赔偿。
该写进档案的证伪信号
- 毛利率能否守在 60% 以上——2027 年 2 纳米爬坡叠加海外厂折旧,这是最关键的单一指标;
- CoWoS 交期——从 52—78 周缩短,是产能追上需求的第一个信号,也是这轮景气的温度计;
- 英特尔 14A 的第一个重量级外部客户——时间窗口是 2026 下半年到 2027 上半年;
- 亚利桑那二厂 3 纳米的量产时间——最快 2027 年下半年,延期就是海外扩产不顺的信号;
- AI 加速器收入的复合增速——公司给的是五十几个百分点,能否兑现决定 2029 年 900 亿目标;
- 先进制程收入占比——目前 7 纳米及以下占晶圆收入 77%,这是定价权的直接体现;
- 台海局势与美国对台政策的实质变化——它不是一条曲线,是一个开关。
金豆划重点
- 最奇怪的地方:二季度收入 402 亿(+36%)、毛利率 67.7%、利润增长 77%、全年收入指引上调到"略高于 40%",而前瞻市盈率只有 19.4 倍;最近十二个月收入 1396 亿(+30.6%)、净利润 697 亿(+53.4%)、净利率约 50%;
- 护城河是三层叠起来的,不是"制程领先"这么简单:①资本门槛(2026 年资本开支 600—640 亿);②良率经验——"设备可以买,经验不行",这解释了为什么英特尔三星买得到同样的光刻机却做不出同样的良率;③先进封装——CoWoS 2026 年售罄、交期 52—78 周、英伟达锁了约 60%,而管理层称这个瓶颈是结构性的、越先进越难解决;
- 英特尔的问题有一个写在它自己路线图里的答案:下一代桌面处理器 Nova Lake 超过 90% 将由台积电 2 纳米代工——在最重要的自家产品上,英特尔选了台积电而不是自己的厂;
- 英特尔的真实进度:18A 已于 2026 年 1 月量产、良率超 60%、每月改善约 7%;但 14A 至今零外部客户,18A 也没拿下重量级客户,决定要等 2026 下半年到 2027 上半年;美国政府持股 9.9%(每股 20.47 美元)另加 5% 认股权证;判断:长期是国家意志支撑的战略对手,但未来两三年更多是客户;
- "已经迁往美国了吗":正在迁,规模比多数人以为的大,时间比多数人以为的长。一厂 N4 已量产(良率与台湾相当)、二厂 3 纳米建好未量产(最快 2027 下半年)、三厂 2 纳米动土;2026 年 7 月追加 1000 亿,亚利桑那总投资达 2650 亿、规划十厂两封装一研发;全部建成后约 30% 的 2 纳米及更先进产能在亚利桑那,但"全部建成"要到本十年末;
- 最少被讨论、也最关键的一点:先进封装也在搬。亚利桑那要做 CoWoS 和 3D-IC——完整的 AI 芯片供应链第一次能在美国境内闭环;这把"美国需要台湾"变成了"美国需要台积电",对股东来说这两件事的风险完全不同;
- 台海推演的正确方式是看量级不是猜概率:彭博经济研究估全面冲突第一年全球成本约 10 万亿美元,全球 GDP 冲击 0.5%—1.5%(最轻)到 5%—10%(持续中断),中国自身 GDP 当年收缩 16.7%;但硅盾正在被两个方向侵蚀——产能外迁本身削弱它,而极端情况下它的兑现方式可能是自毁;
- 我的处理原则:①承认这个风险只能定性不能定量,声称算出概率的都是编的;②把它当仓位问题不是估值问题——最坏情况下损失接近全部而不是打折;③这个折价真实且持续,可能收窄但不会归零;
- AI agent 电脑是被讨论得最不充分的一块:AI 高阶电脑渗透率 2026 年同比 +52%、达全球出货约 59%,装机量 2027 年超 1 亿台;Copilot+ 要求 NPU 至少 40 TOPS,而主流方案在 15 瓦内做到 50—85 TOPS;
- 它对台积电特别有利的三个理由:①不管谁赢芯片都在台积电做(苹果 M 系列、高通骁龙、AMD Ryzen 在竞争,但用的是同一家代工厂);②NPU 把消费电子需求推向 N3E 和 N2,先进节点单价远高于成熟节点;③这是和数据中心不同源的需求,两条线对台积电是相加的——而对别人可能是此消彼长(推理跑在手机上就不跑在云端 GPU 上);这个增量能平滑周期,而且基本没被定价;
- 2027 年三个看点:2 纳米大批量生产(初期稀释毛利率,三季度指引里稀释 1.7 个百分点,但爬坡后提价能力最强)、亚利桑那二厂 3 纳米量产、毛利率能否守在 60% 以上;公司长期指引:整体收入五年接近 25% 复合增长、AI 加速器五十几个百分点复合增长、2029 年 AI 收入约 900 亿;
- 估值框架:按 25% 复合增速,2027 年收入约 2200 亿量级,按当前 19.4 倍倍数对应市值 1.9—2.1 万亿——现价基本反映了 2027 年业绩;所以真正的上行空间来自倍数扩张,而倍数扩张的唯一来源是地缘政治折价收窄;
- 一句话结论:这是护城河深度与估值倍数最不匹配的一家公司,而这个不匹配有明确且不会消失的原因;它不适合"便宜就买",适合"先决定最坏情况能承受多少,再倒推仓位";而在这个仓位之内,它是这轮 AI 周期里质量最高的资产之一——不管谁赢都要过路的收费站,而且价格里已经含了一份对最坏情况的赔偿。
数据来源:台积电 2026 年第二季度业绩公告与财报电话会、公司长期成长指引、亚利桑那投资公告与美国商务部相关公告、英特尔代工业务公开进展与美国政府持股协议、彭博经济研究台海冲突成本估算、Counterpoint 等机构 AI 电脑出货预测、公开行情数据(2026 年 8 月 28 日收盘)。本文仅为个人研究分享,不构成任何投资建议,不构成对任何个股的推荐,市场有风险,入市需谨慎。
— 金豆
